Организация рабочего места
Кладка кирпичных стен. Процесс кладки, состоящий из многих рабочих операций, осуществляется звеном, включающим в себя от двух до шести каменщиков, чаще всего 2, 3, 5. Звенья каменщиков в зависимости от численного состава называют соответственно «двойкой», «тройкой», «четверкой», «пятеркой».
Основу любого звена составляет «двойка»: каменщик 5...3-го разряда и каменщик 2-го разряда. В звеньях «тройка» и «пятерка» кроме основных двоек используют по одному дополнительному каменщику 2-го разряда, причем на таких работах, которые не требуют высокой квалификации. Это позволяет более производительно использовать труд высококвалифицированных каменщиков.
Кирпичную кладку стен возводят операционно-расчлененным методом, т. е. разделяя процесс на операции, которые выполняют определенные рабочие. Каждый из них, специализируясь на одних и тех же операциях, в совершенстве овладевает рациональными приемами, что способствует повышению производительности труда и улучшению качества работы.
В зависимости от сложности выполняемой кладки рекомендуется использовать звенья следующих составов (табл. 1):
Организация труда каменщиков
звеном «двойка» целесообразно выкладывать стены с большим числом архитектурных деталей или проемов, столбы, стены толщиной 1- 1,5 кирпича и перегородок 1/2 кирпича;
 «тройка» — стены толщиной 2 кирпича, а при цепной системе перевязки— l,5 кирпича и более;  «четверка» — стены толщиной не менее 2 кирпичей и с одновременной облицовкой керамическими фасадными камнями или плитами.
 Звеном « пятерка» преимущественно выкладывают стены толщиной более 2 кирпичей с небольшим числом проемов, без архитектурных деталей и облицовок; «шестерка» — стены толщиной 3 кирпича.

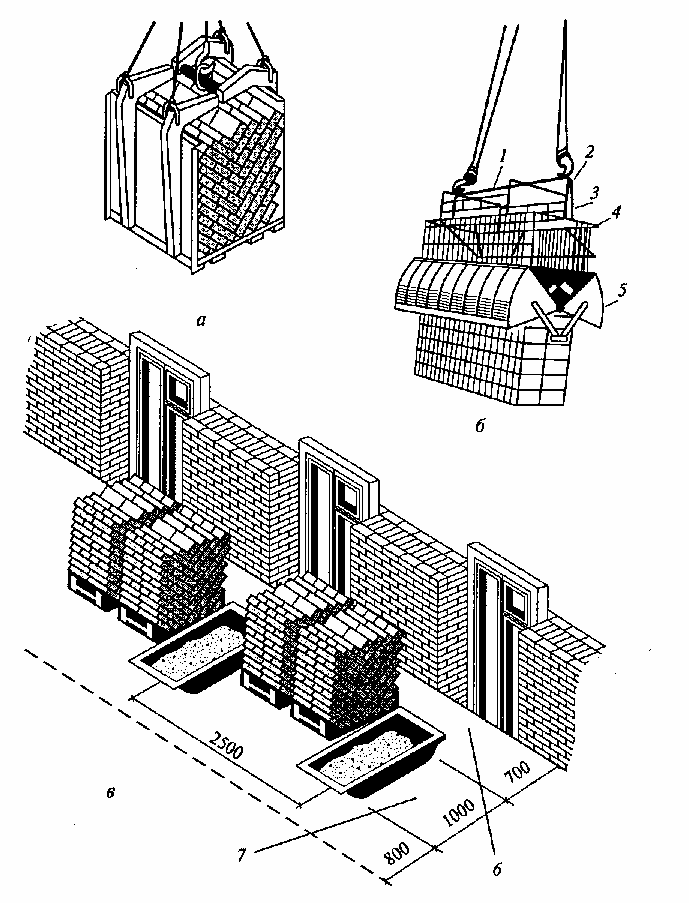

Рис. 7.13. Подъем кирпича с использованием: а — захвата-футляра; 6 — зажимного захвата; 1 —труба-распорка; 2 — серьга; 3 — тяга; 4 — рама каркаса; 5 — челюсть; в — установка на рабочем месте; 6 — рабочая зона; 7 — зона расположения материалов.

В составе звена «шестерка» — три «двойки», которые последовательно выполняют кладку: наружной версты, внутренней и забутки.
 Жилые дома рекомендуется возводить звеньями «двойка», «тройка» и «пятерка». В зависимости от сложности и вида стен эти звенья можно объединять и разделять на «двойку» и «тройку» (если основное звено «пятерка»).
Звено «д в о й к а» выполняет кладку стен в такой последовательности.
Каменщик 4-го или 5-го разряда (ведущий) укрепляет причалки для наружной и внутренней верст, каменщик 2-го разряда подает и раскладывает кирпич на стену и расстилает раствор для кладки наружной версты. Двигаясь вслед за каменщиком 2-го разряда, ведущий каменщик выкладывает верстовой ряд. При такой последовательности рабочие не теряют времени на переход с одного конца делянки на другой. Когда наружная верста выложена до конца делянки, ведущий каменщик переставляет причалку под укладку следующего ряда наружной версты, затем, передвигаясь в обратном направлении вдоль фронта работ, в такой же последовательности они выполняют кладку внутренней версты или внутренней части стены. В это время каменщик 2-го разряда частично выкладывает забутку. По окончании кладки внутренней части версты каменщик 4...5-го разряда на конце делянки переставляют причалку для следующего ряда и проверяют качество кладки, каменщик 2-го разряда раскладывает кирпич, подает и расстилает раствор под наружную версту и далее кладку ведут в такой же последовательности. При кладке простенков звено работает одновременно на всей делянке. На одном из простенков каменщик 2-го разряда наверстывает кирпич и расстилает раствор, а каменщик 4...5-го разряда на другом простенке ведет кладку. Затем они меняются местами и продолжают работу.
Звеном «т р о й к а» стены выкладывают в такой последовательности (12,а...в). Первый каменщик 2-го разряда подает и раскладывает кирпичи, а также расстилает раствор для кладки верстовых рядов. Каменщик 4...5-го разряда, двигаясь следом по фронту работ, укладывает поданные материалы в верстовые ряды. Второй каменщик 2-го разряда выкладывает забутку и помогает первому каменщику. При этом кладку наружной и внутренней верст выполняют в одинаковой последовательности, но в противоположных направлениях.
Звеном «четверка» стену с облицовкой выкладывают так. Первый каменщик 2-го разряда наверстывает на стену под руку ведущему каменщику облицовочные изделия и кирпич и подает лопатой раствор, ведущий каменщик разравнивает кельмой   раствор,   устанавливает облицовку и кладет наружную версту кирпичной кладки. Второй каменщик 2-го раз ряда наверстывает кирпич и подает раствор для внутреннего верстового ряда и забутки. Каменщик 3-го разряда разравнивает раствор кельмой и укладывает внутреннюю версту. Второй каменщик 2-го разряда вслед за ним укладывает забутку на подготовленную из раствора постель; в этом ему помогает каменщик 3-го разряда. Первый   и второй ведущие каменщики по окончании кладки версты переставляют причалки, проверяют качество кладки   и облицовки.
Звено «пятерка» выполняет кладку в такой последовательности. Каменщик 4...5-го разряда вместе с первым каменщиком 2-го разряда устанавливают причалку для наружной версты, прове-ряют правильность ранее выложенной кладки, а затем, работая, как в звене «двойка», оба камен-щика выкладывают наружную версту. За ними на расстоянии 2...3 м работают второй каменщик 2-го разряда и каменщик 3-го разряда, которые, выполняя те же операции, возводят внутреннюю версту. Вслед за ними третий каменщик 2-го разряда выкладывает забутку. При необходимости третий каменщик 2-го разряда помогает первым двум подготавливать материалы.
При организации труда каменщиков звеньями «пятерка» требуется меньшее число высококвали-фицированных каменщиков, чем при работе звеньями «двойка». В звеньях «пятерка» производи-тельность труда выше и соответственно меньше потребность в рабочих по сравнению со звеньями «двойка».
Стены колодцевой кладки возводят звеном «четверка». Два каменщика (4...5-го и 2-го разрядов) выкладывают верстовые ряды наружной стенки и поперечных стенок, вторая пара каменщиков (тоже 4...5-го и 2-го разрядов) — верстовые ряды внутренней и поперечной стенок.
Колодцевую кладку ведут по всей делянке на высоту шести рядов, а затем каменщики переходят на другую делянку. Колодцы заполняют сухой засыпкой или шлакобетоном специальное звено рабочих (один рабочий на четырех каменщиков).

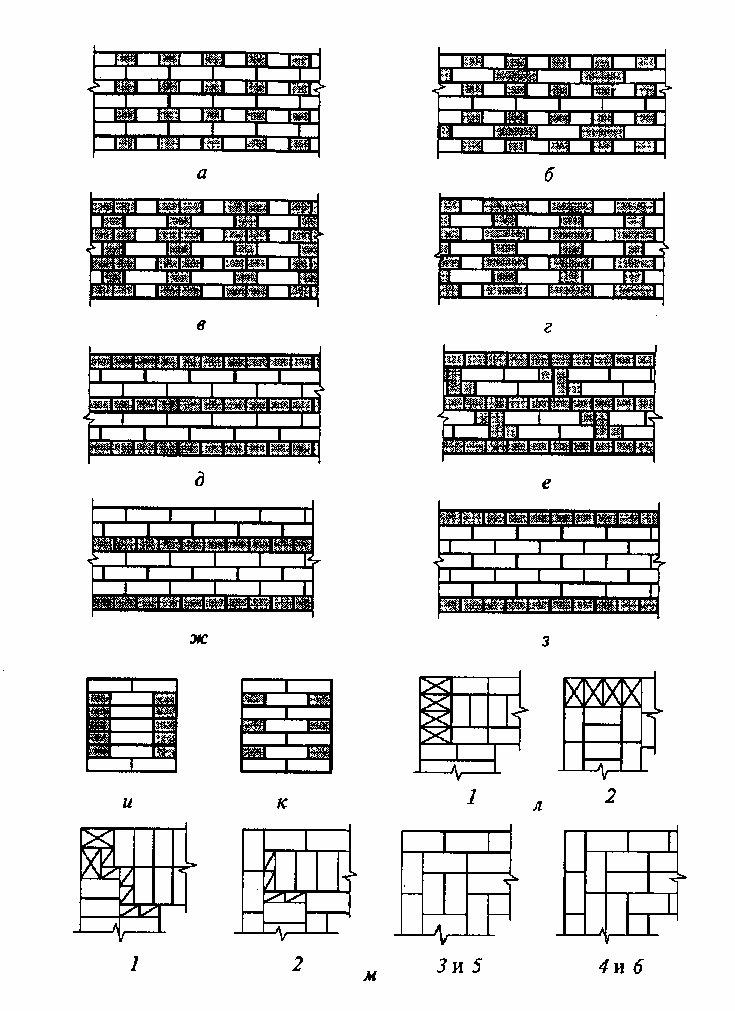

Рис. 7.7. Распространенные системы перевязки кладки;а, б, в, г — однорядная: соответственно цепная, крестовая, голландская,  готи­ческая; д — двухрядная английская; е — то же, с вставными тычками; ж — трехрядная; з. — пятирядная; и — разрез стены при пятирядной перевязке; к — разрез стены при однорядной перевязке; л, м — раскладка кирпичей в углах при однорядной и пятирядной системах перевязки; 1—6 — номера рядов.

Работы, представленные на сайте http://taketop.ru, предназначено исключительно для ознакомления. Все права в отношении работ и/или содержимого работ, представленных на сайте http://taketop.ru, принадлежат их законным правообладателям. Администрация сайта не несет ответственности за возможный вред и/или убытки, возникшие или полученные в связи с использованием работ и/или содержимого работ, представленных на сайте http://taketop.ru
